Форма А.1 — Журнал пооперационного контроля монтажно-сварочных работ при сооружении вертикального цилиндрического резервуара
Скачать «Журнал пооперационного контроля СП 365.1325800.2017»

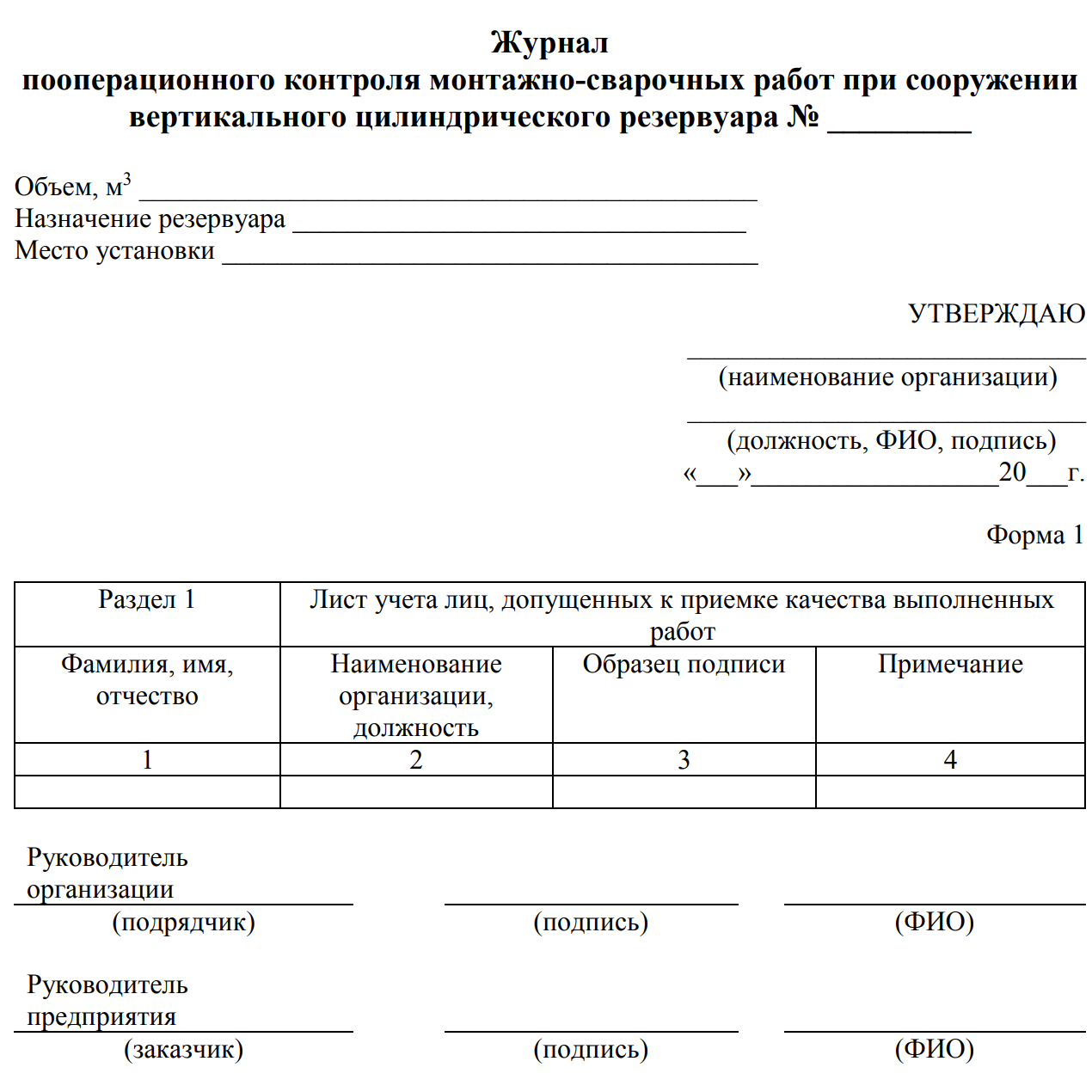

Журнал пооперационного контроля монтажно-сварочных работ при сооружении вертикального цилиндрического резервуара №
Объем, м³
Назначение резервуара
Место установки
УТВЕРЖДАЮ
(наименование организации)
(должность, ФИО, подпись)
« » 20 г.
Форма 1
Раздел 1. Лист учета лиц, допущенных к приемке качества выполненных работ
| Фамилия, имя, отчество | Наименование организации, должность | Образец подписи | Примечание |
|---|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)
Форма 2

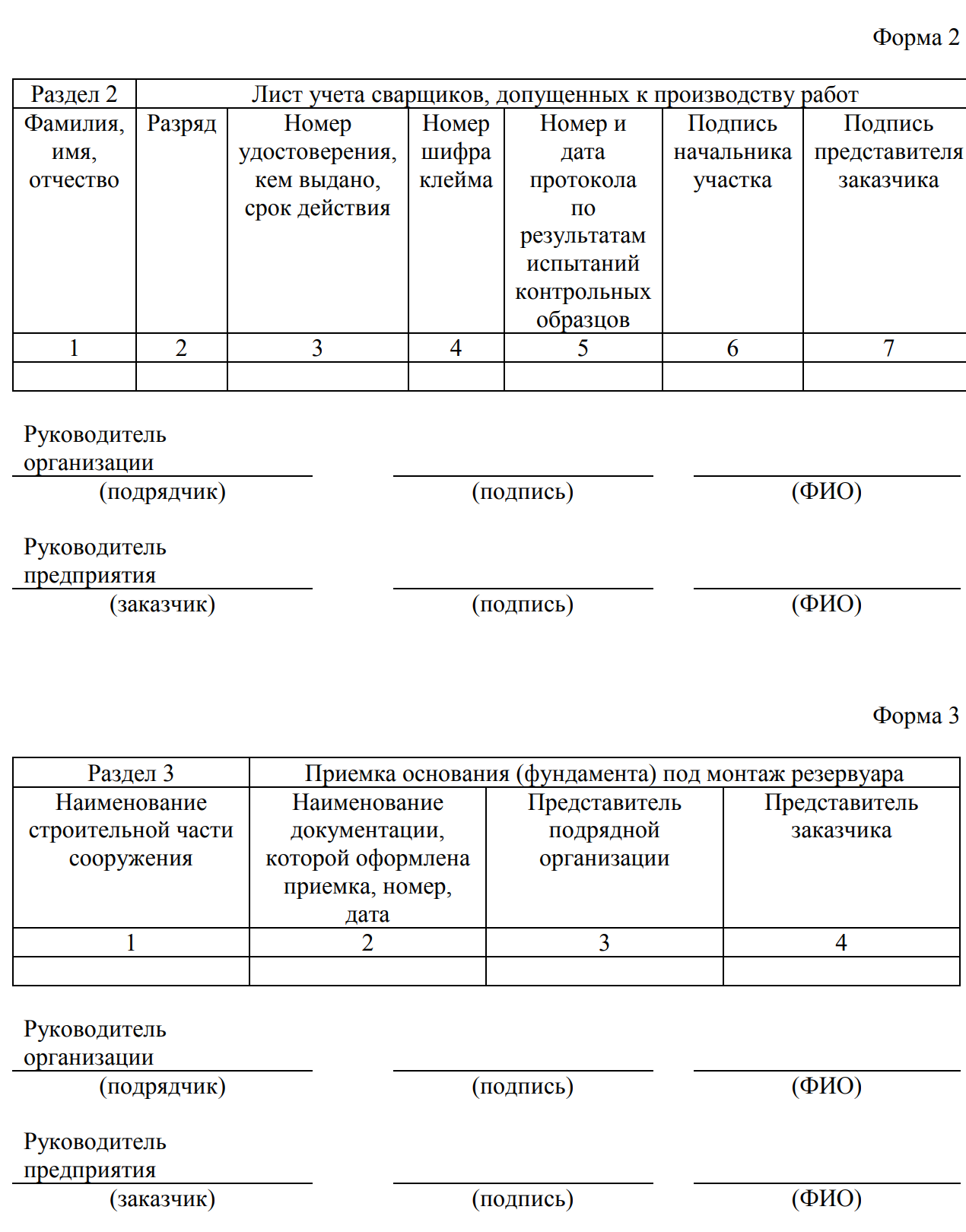

Раздел 2. Лист учета сварщиков, допущенных к производству работ
| Фамилия, имя, отчество | Разряд | Номер удостоверения, кем выдано, срок действия | Номер шифра клейма | Номер и дата протокола по результатам испытаний контрольных образцов | Подпись начальника участка | Подпись представителя заказчика |
|---|---|---|---|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)
Форма 3
Раздел 3. Приемка основания (фундамента) под монтаж резервуара
| Наименование строительной части сооружения | Наименование документации, которой оформлена приемка, номер, дата | Представитель подрядной организации | Представитель заказчика |
|---|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)
Форма 4

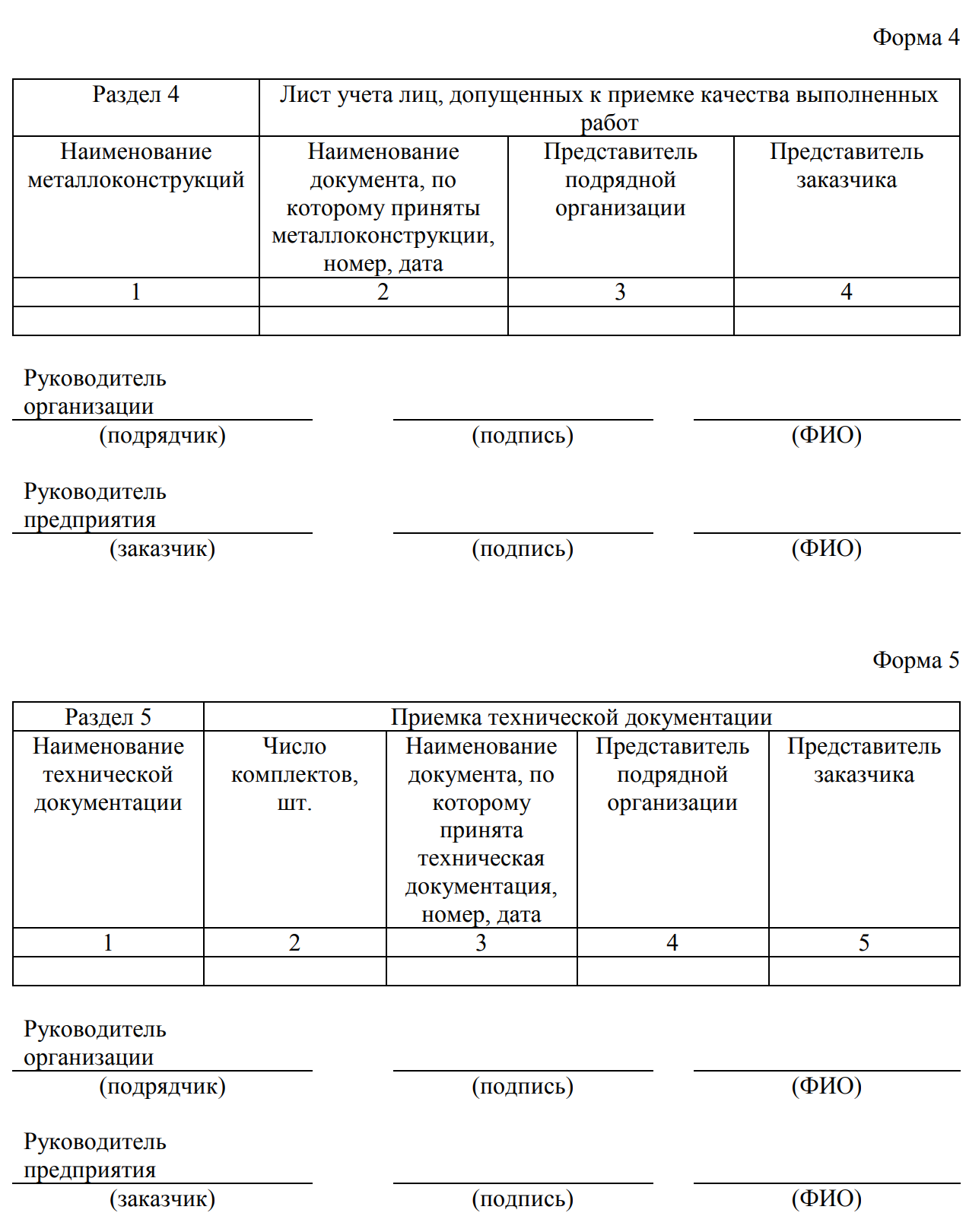

Раздел 4. Приемка металлоконструкций в монтаж
| Наименование металлоконструкций | Наименование документа, по которому приняты металлоконструкции, номер, дата | Представитель подрядной организации | Представитель заказчика |
|---|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)
Форма 5
Раздел 5. Приемка технической документации
| Наименование технической документации | Число комплектов, шт. | Наименование документа, по которому принята техническая документация, номер, дата | Представитель подрядной организации | Представитель заказчика |
|---|---|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)
Форма 6

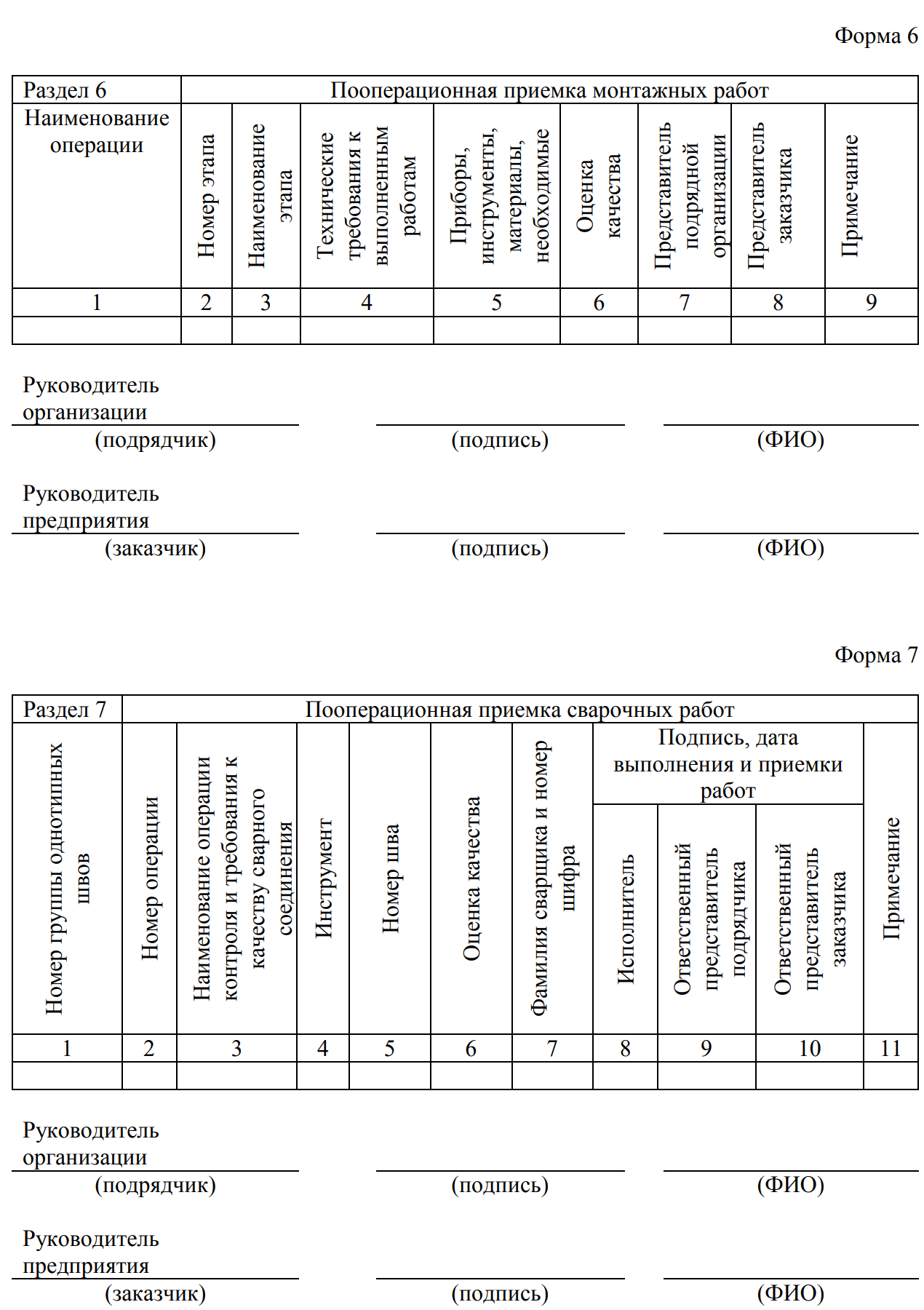

Раздел 6. Пооперационная приемка монтажных работ
| Наименование операции | Номер этапа | Наименование этапа | Технические требования к выполненным работам | Приборы, инструменты, материалы, необходимые | Оценка качества | Представитель подрядной организации | Представитель заказчика | Примечание |
|---|---|---|---|---|---|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)
Форма 7

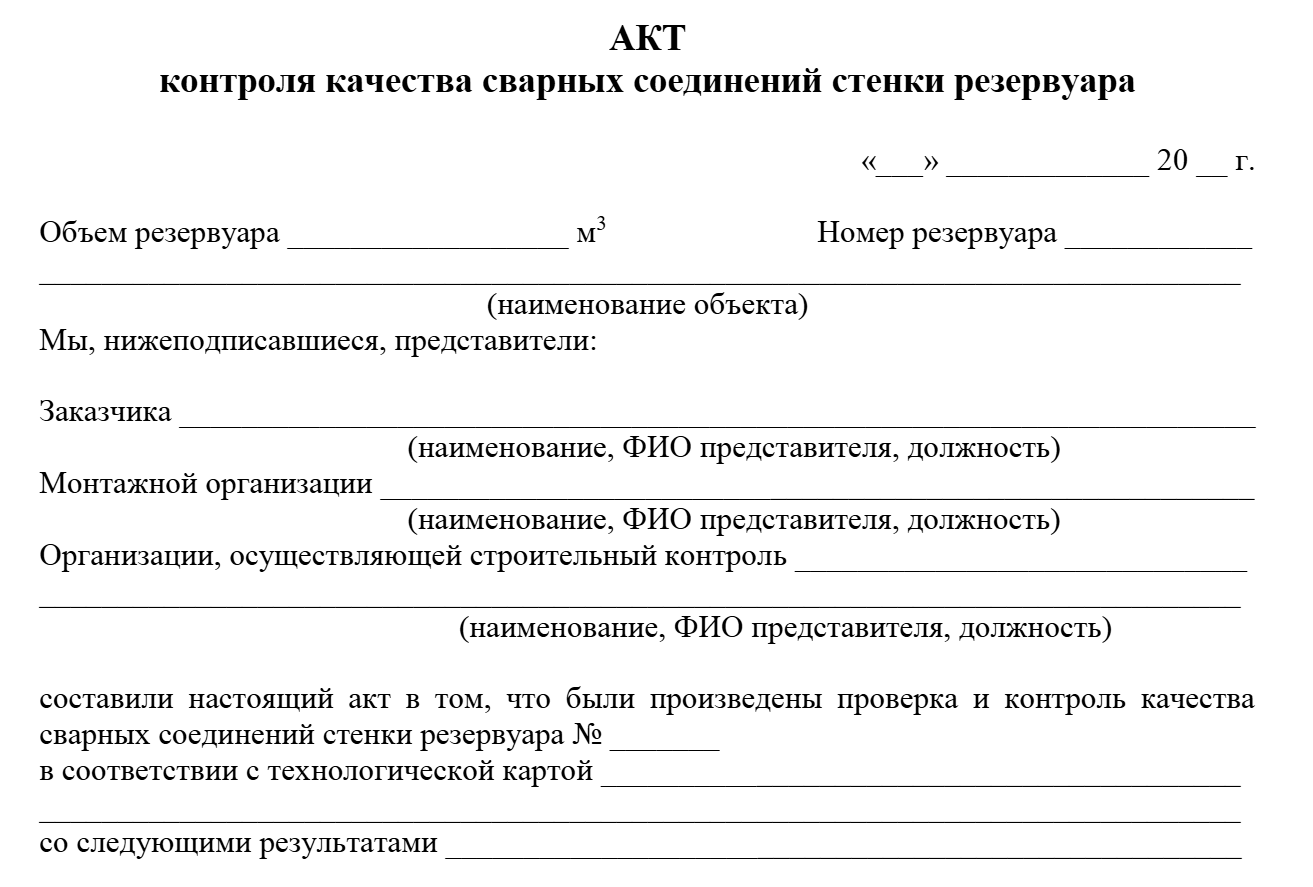

Раздел 7. Пооперационная приемка сварочных работ
| Номер группы однотипных швов | Номер операции | Наименование операции контроля и требования к качеству сварного соединения | Инструмент | Номер шва | Оценка качества | Фамилия сварщика и номер шифра | Подпись, дата — исполнитель | Подпись, дата — ответственный представитель подрядчика | Подпись, дата — ответственный представитель заказчика | Примечание |
|---|---|---|---|---|---|---|---|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)
Форма 8

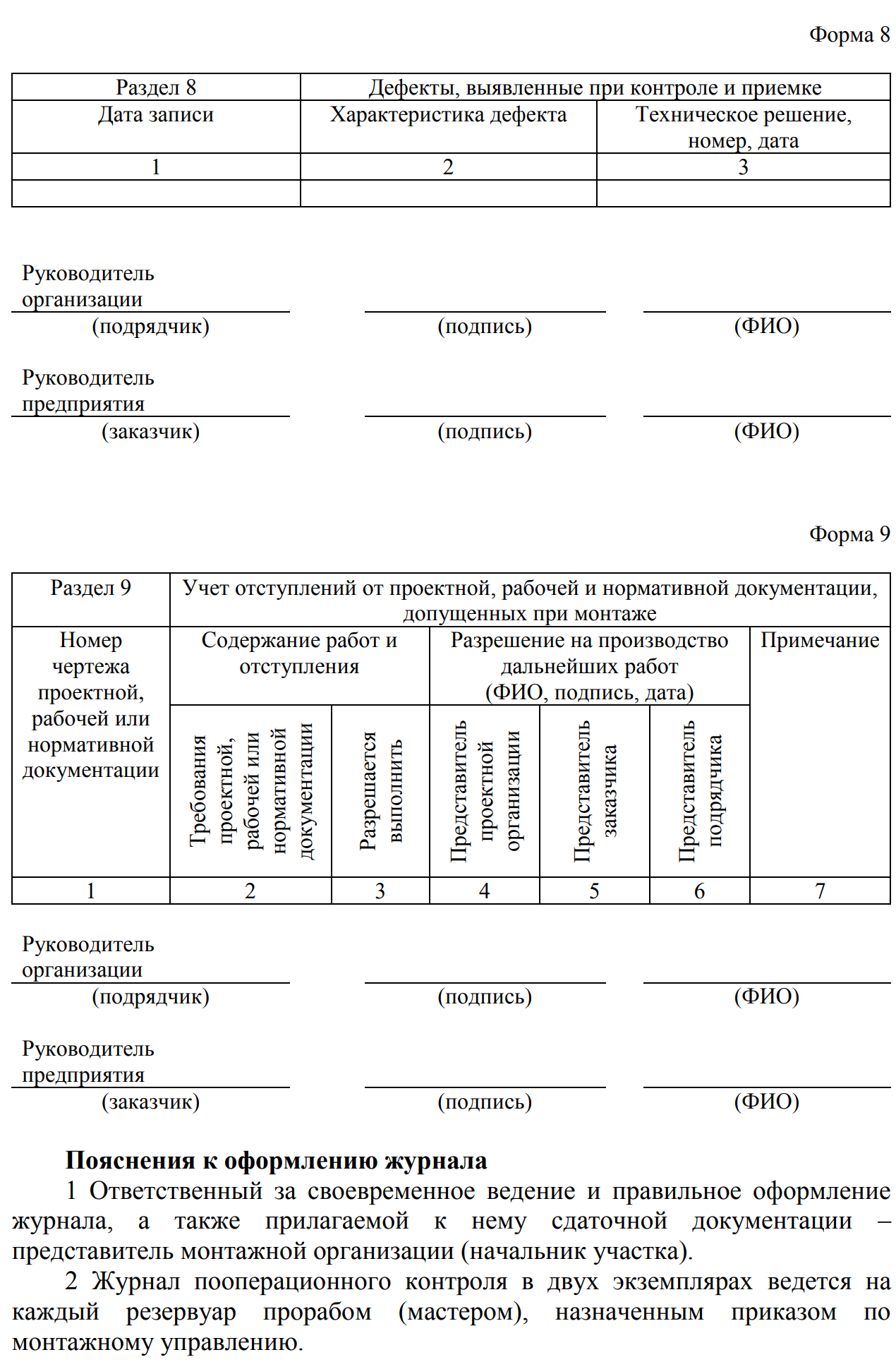

Раздел 8. Дефекты, выявленные при контроле и приемке
| Дата записи | Характеристика дефекта | Техническое решение, номер, дата |
|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)
Форма 9
Раздел 9. Учет отступлений от проектной, рабочей и нормативной документации, допущенных при монтаже
| Номер чертежа проектной, рабочей или нормативной документации | Содержание работ и отступления | Требования проектной, рабочей или нормативной документации | Разрешение на производство дальнейших работ (ФИО, подпись, дата) | Представитель заказчика | Представитель подрядчика | Примечание |
|---|---|---|---|---|---|---|
Руководитель организации (подрядчик) (подпись) (ФИО)
Руководитель предприятия (заказчик) (подпись) (ФИО)

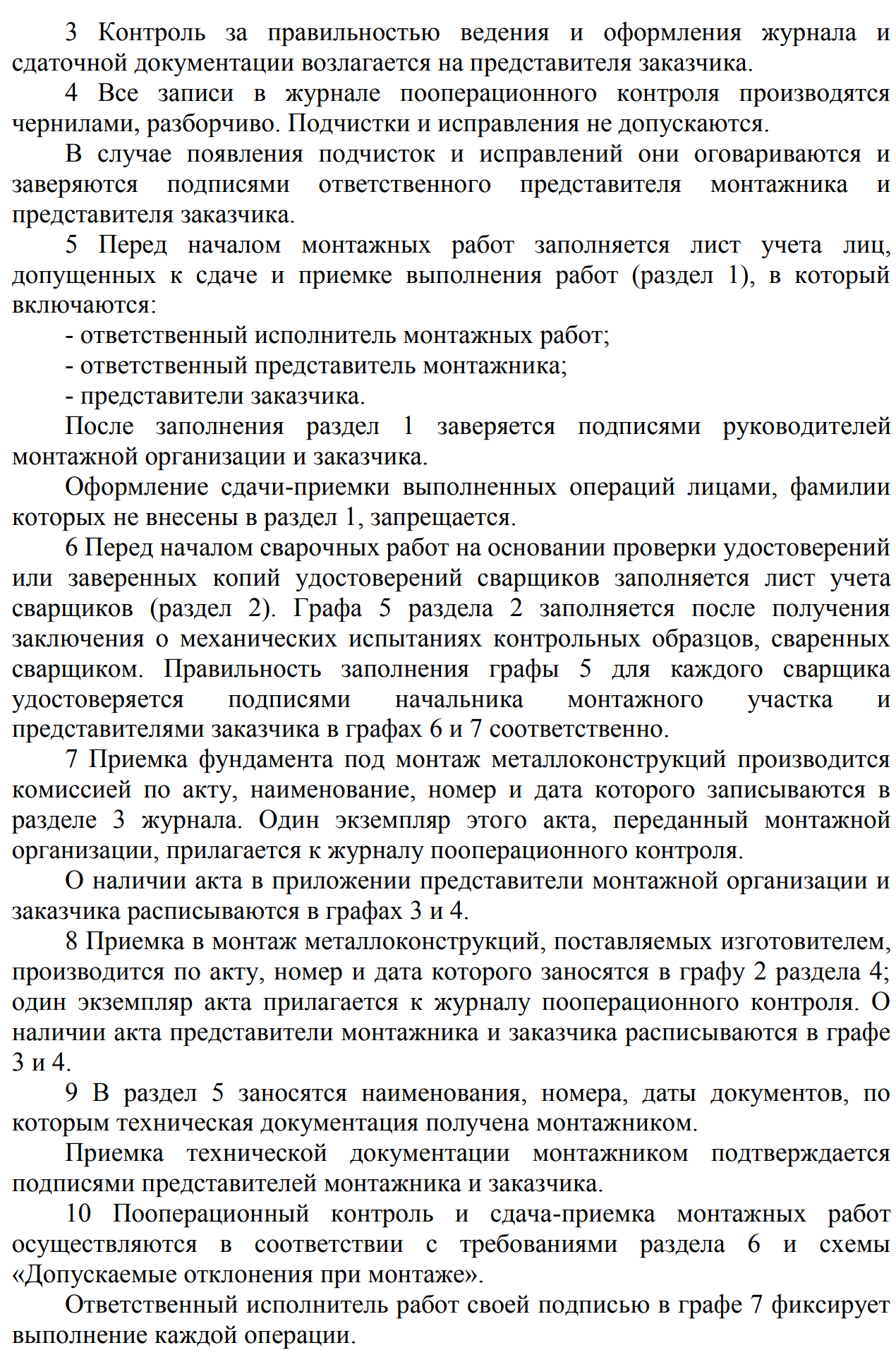

Пояснения к оформлению журнала
- Ответственный за своевременное ведение и правильное оформление журнала, а также прилагаемой к нему сдаточной документации – представитель монтажной организации (начальник участка).
- Журнал пооперационного контроля в двух экземплярах ведется на каждый резервуар прорабом (мастером), назначенным приказом по монтажному управлению.
- Контроль за правильностью ведения и оформления журнала и сдаточной документации возлагается на представителя заказчика.
- Все записи в журнале пооперационного контроля производятся чернилами, разборчиво. Подчистки и исправления не допускаются. В случае появления подчисток и исправлений они оговариваются и заверяются подписями ответственного представителя монтажника и представителя заказчика.
Перед началом монтажных работ заполняется лист учета лиц, допущенных к сдаче и приемке выполнения работ (раздел 1), в который включаются:
- ответственный исполнитель монтажных работ;
- ответственный представитель монтажника;
- представители заказчика.
После заполнения раздел 1 заверяется подписями руководителей монтажной организации и заказчика. Оформление сдачи-приемки выполненных операций лицами, фамилии которых не внесены в раздел 1, запрещается.
- Перед началом сварочных работ на основании проверки удостоверений или заверенных копий удостоверений сварщиков заполняется лист учета сварщиков (раздел 2). Графа 5 раздела 2 заполняется после получения заключения о механических испытаниях контрольных образцов, сваренных сварщиком. Правильность заполнения графы 5 для каждого сварщика удостоверяется подписями начальника монтажного участка и представителями заказчика в графах 6 и 7 соответственно.
- Приемка фундамента под монтаж металлоконструкций производится комиссией по акту, наименование, номер и дата которого записываются в разделе 3 журнала. Один экземпляр этого акта, переданный монтажной организации, прилагается к журналу пооперационного контроля. О наличии акта в приложении представители монтажной организации и заказчика расписываются в графах 3 и 4.
- Приемка в монтаж металлоконструкций, поставляемых изготовителем, производится по акту, номер и дата которого заносятся в графу 2 раздела 4; один экземпляр акта прилагается к журналу пооперационного контроля. О наличии акта представители монтажника и заказчика расписываются в графе 3 и 4.
- В раздел 5 заносятся наименования, номера, даты документов, по которым техническая документация получена монтажником. Приемка технической документации монтажником подтверждается подписями представителей монтажника и заказчика.

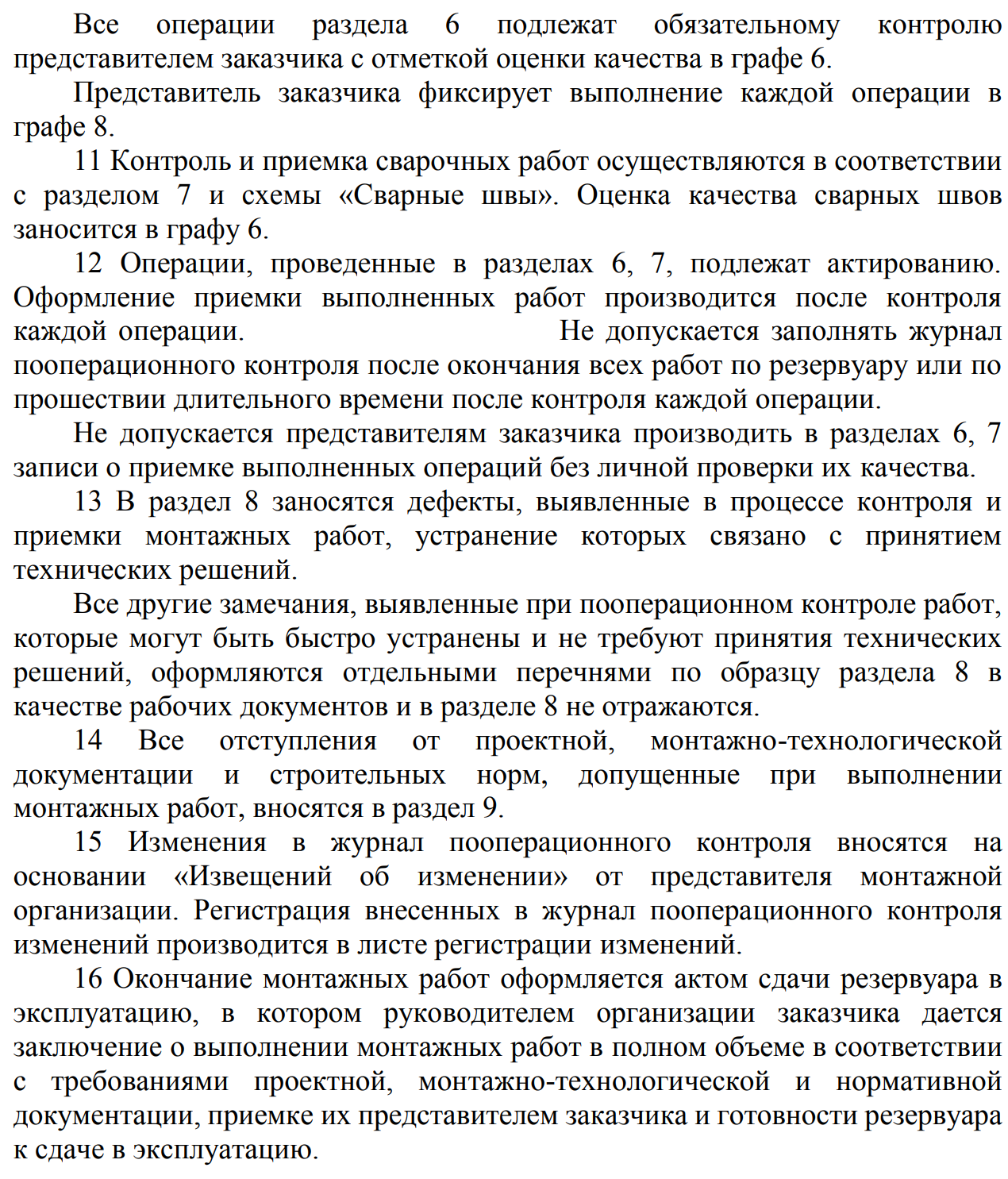

- Пооперационный контроль и сдача-приемка монтажных работ осуществляются в соответствии с требованиями раздела 6 и схемы «Допускаемые отклонения при монтаже». Ответственный исполнитель работ своей подписью в графе 7 фиксирует выполнение каждой операции. Все операции раздела 6 подлежат обязательному контролю представителем заказчика с отметкой оценки качества в графе 6. Представитель заказчика фиксирует выполнение каждой операции в графе 8.
- Контроль и приемка сварочных работ осуществляются в соответствии с разделом 7 и схемы «Сварные швы». Оценка качества сварных швов заносится в графу 6.
- Операции, проведенные в разделах 6, 7, подлежат актированию. Оформление приемки выполненных работ производится после контроля каждой операции. Не допускается заполнять журнал пооперационного контроля после окончания всех работ по резервуару или по прошествии длительного времени после контроля каждой операции. Не допускается представителям заказчика производить в разделах 6, 7 записи о приемке выполненных операций без личной проверки их качества.
- В раздел 8 заносятся дефекты, выявленные в процессе контроля и приемки монтажных работ, устранение которых связано с принятием технических решений. Все другие замечания, выявленные при пооперационном контроле работ, которые могут быть быстро устранены и не требуют принятия технических решений, оформляются отдельными перечнями по образцу раздела 8 в качестве рабочих документов и в разделе 8 не отражаются.
- Все отступления от проектной, монтажно-технологической документации и строительных норм, допущенные при выполнении монтажных работ, вносятся в раздел 9.
- Изменения в журнал пооперационного контроля вносятся на основании «Извещений об изменении» от представителя монтажной организации. Регистрация внесенных в журнал пооперационного контроля изменений производится в листе регистрации изменений.
- Окончание монтажных работ оформляется актом сдачи резервуара в эксплуатацию, в котором руководителем организации заказчика дается заключение о выполнении монтажных работ в полном объеме в соответствии с требованиями проектной, монтажно-технологической и нормативной документации, приемке их представителем заказчика и готовности резервуара к сдаче в эксплуатацию.
